近日,,,,,w66利来承接中煤鄂州电厂四期(2×1000MW)扩建项目消防站迁移工程取得了阶段性重大胜利,,,,,目前已顺利完成了消防站逆时针旋转28°、平移99米和顺时针旋转28°的迁移任务,,,,,并即将完成最终平移106米。。。。。这是w66利来自主研发的钢滑道刚性轴心旋转法的首次成功应用,,,,,标志着w66利来在建筑物移位领域的又一次重大突破。。。。。
该消防站原建于2019年,,,,,主体结构为三层框架结构,,,,,长48.6米,,,,,宽20米,,,,,总建筑面积达3112.56平方米,,,,,建筑高度为12.15米。。。。。由于电厂四期扩建,,,,,消防站旧址与厂区内部的建设计划存在位置冲突,,,,,因此必须对其进行迁移。。。。。

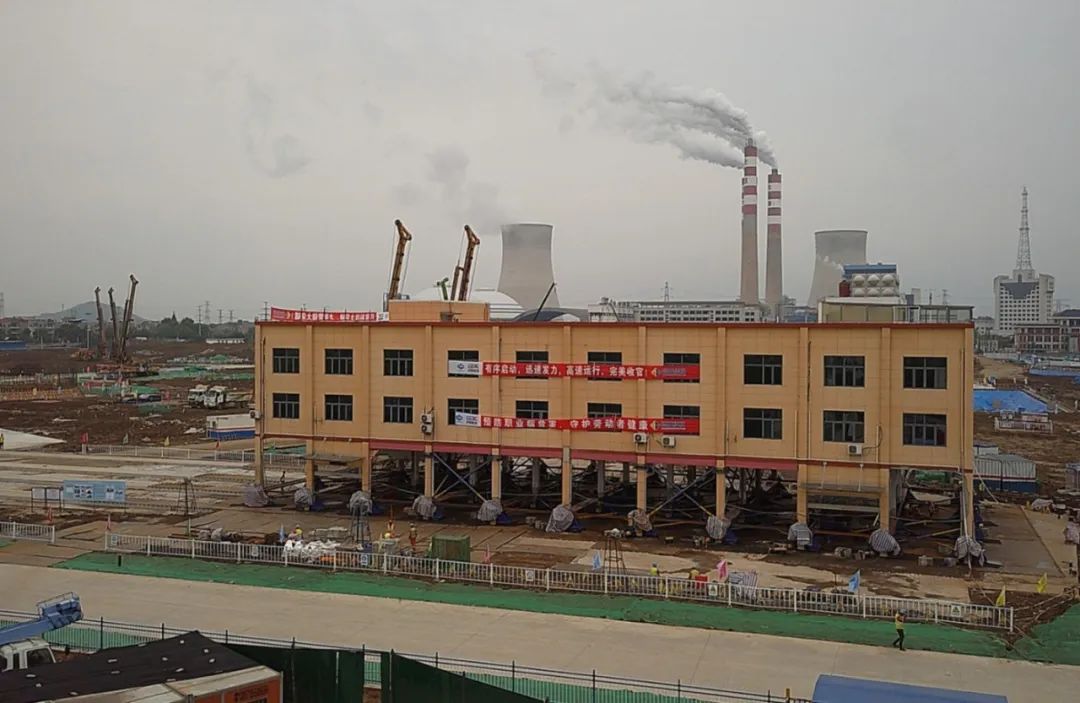

消防站旧址
此次迁移工程采用了w66利来公司自主研发的钢滑道刚性轴心旋转法与钢滑道顶推平移法,,,,,整体实施过程包含两次旋转,,,,,以及两次平移。。。。。截至5月25日,,,,,w66利来已成功实施了消防站第一阶段逆时针旋转28°、第一阶段平移99米以及第二阶段顺时针旋转28°。。。。。在第二阶段旋转28°的过程中,,,,,w66利来技术团队通过优化施工方案,,,,,仅用28小时便顺利完成,,,,,比第一次旋转速度快了约十倍,,,,,取得了技术攻坚的决定性胜利。。。。。

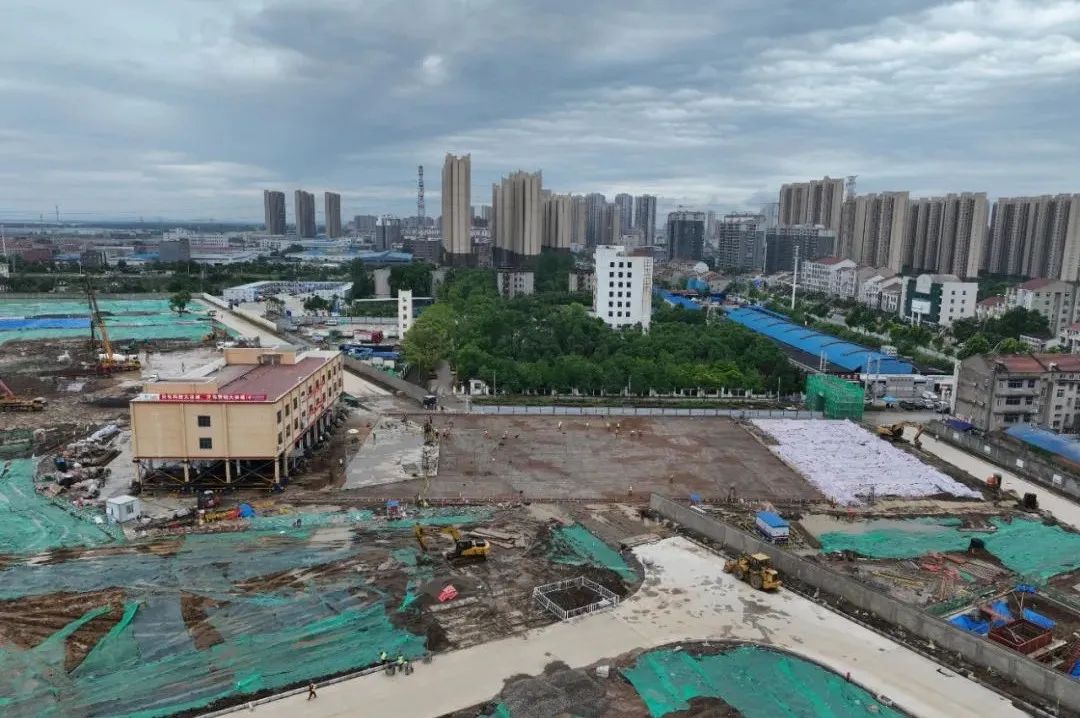

第一阶段逆时针旋转28°

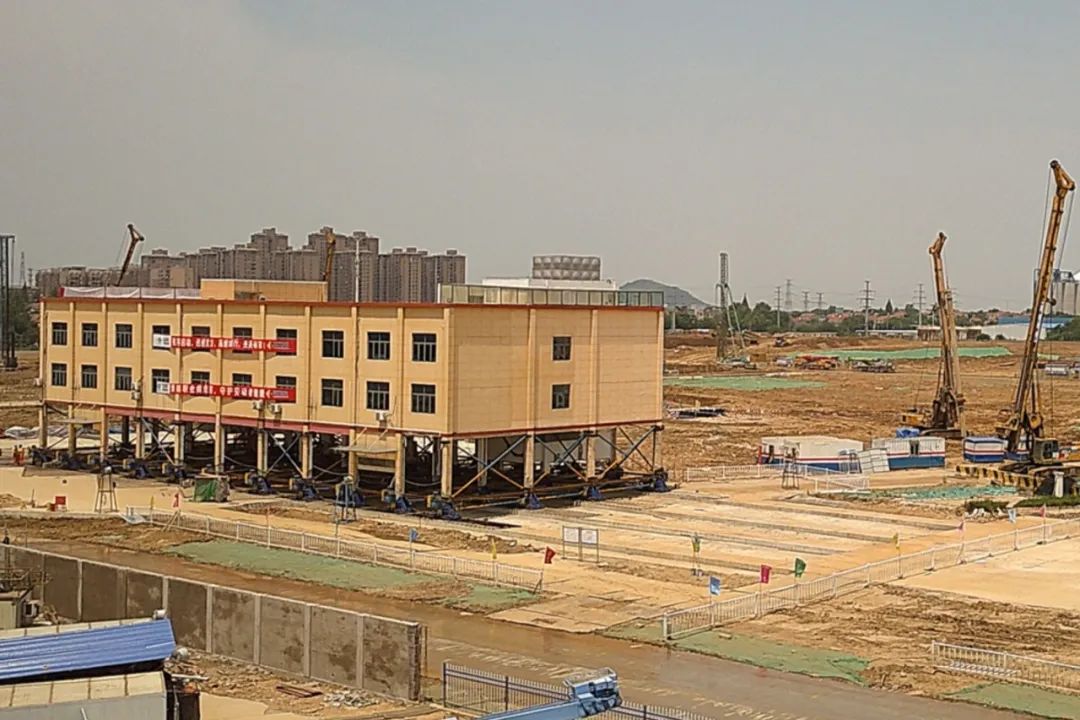

第一阶段平移99米

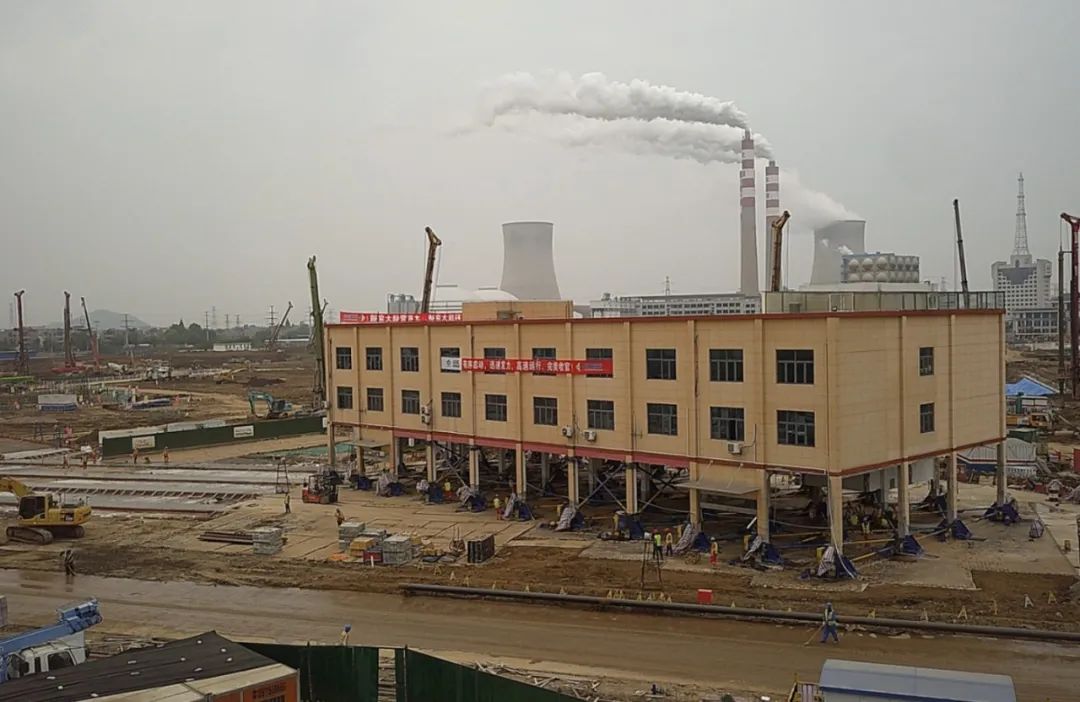

第二阶段顺时针旋转28°
目前,,,,,消防站已顺利完成了所有旋转过程,,,,,w66利来项目部正在为第二阶段平移106米做最后的准备,,,,,预计将在6月4日至7日完成最终平移任务,,,,,确保消防站精确无误地迁移到新址。。。。。w66利来公司将继续秉承精益求精的精神,,,,,确保整个迁移工程圆满收官。。。。。

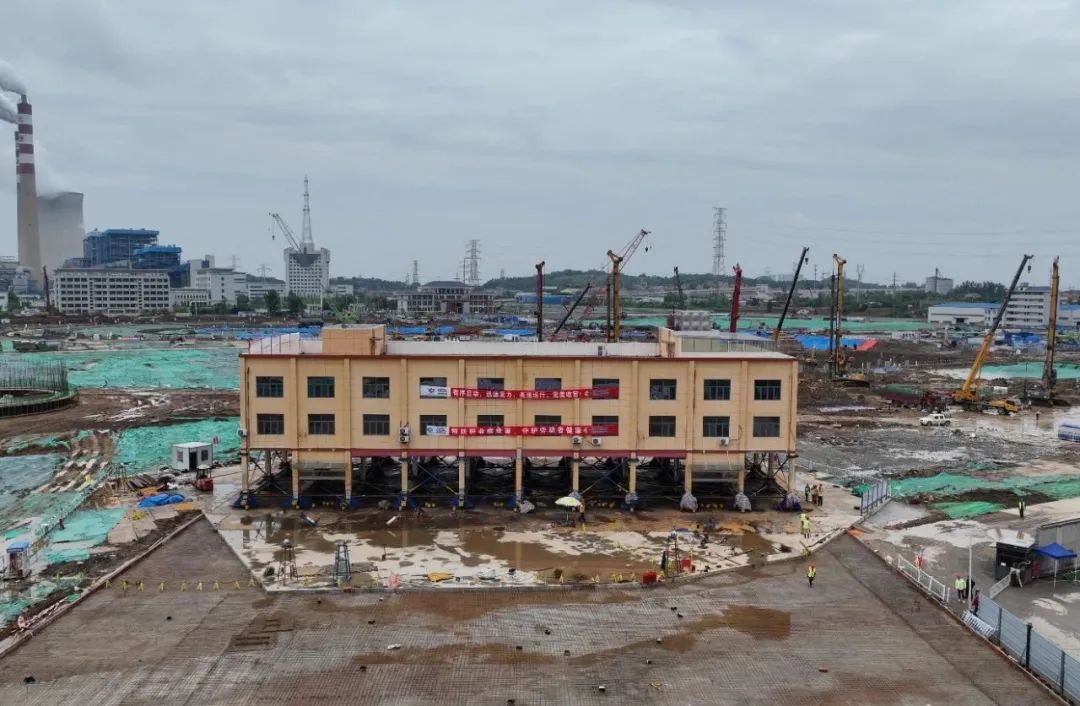

6月4日即将开始最终平移106米
此次鄂州电厂消防站迁移工程的成功实施,,,,,是w66利来钢滑道理论在建筑物旋转、平移领域的首次成功实践,,,,,标志着w66利来公司钢滑道理论在顶升、顶降、纠偏之后的进一步完善与拓展。。。。。这项创新技术显著缩短了施工周期,,,,,降低了施工成本,,,,,为建筑物移位领域带来了突破性革新。。。。。w66利来公司诚挚邀请业界同仁及广大客户亲临现场观摩,,,,,共同见证这一具有里程碑意义的工程壮举!
